PARA EL REFUERZO DEL SISTEMA METROPOLITANO

Avanzan obras para la duplicación de la capacidad de transmisión de la Línea de Transmisión 66 kV Itauguá – Pirayú

Martes, 21 de Julio de 2020

Con una inversión de USD 1.998.306, avanzan satisfactoriamente los trabajos para la duplicación de la capacidad de la Línea de Transmisión 66 kV Itauguá – Pirayú, con lo cual se reforzará el Sistema de Transmisión de la Región Metropolitana como parte de las acciones realizadas por la Administración Nacional de Electricidad para el fortalecimiento del Sistema Interconectado Nacional (SIN).

Las obras consisten en la recapacitación de los conductores en todo el trayecto de la línea que consta de 14,3 km, desde la Subestación Itauguá, en el departamento Central, hasta la Subestación Pirayú, departamento de Paraguarí, a través del cambio de los actuales conductores por otros de alta temperatura y baja flecha, lo que permitirá aumentar al doble su capacidad de transmisión.

Este proyecto es posible gracias a una inversión de USD 1.998.306, financiada por el Banco de Desarrollo de América Latina - CAF y una contrapartida de la ANDE; y es ejecutado a través de la Licitación Pública Internacional ANDE 1283/2017, adjudicada por Contrato N° 7181/2018 a la empresa Ocho A S.A, con una duración de 12 meses.

Asimismo, en las obras se incluye el reemplazo de los cables de guardia convencionales por otros nuevos con fibra óptica incluida para la transferencia de datos, además del mejoramiento de la posición de llegada de la línea en la Subestación Pirayú, con el cambio de los equipos de 66 KV.

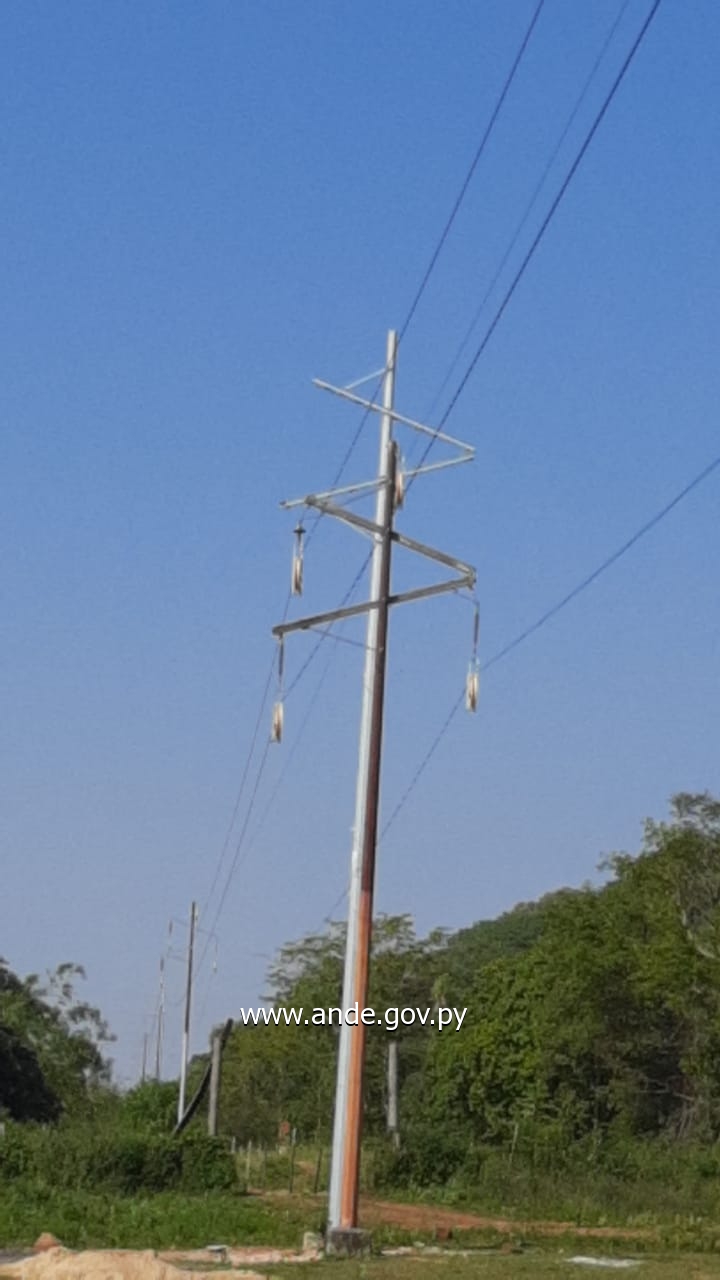

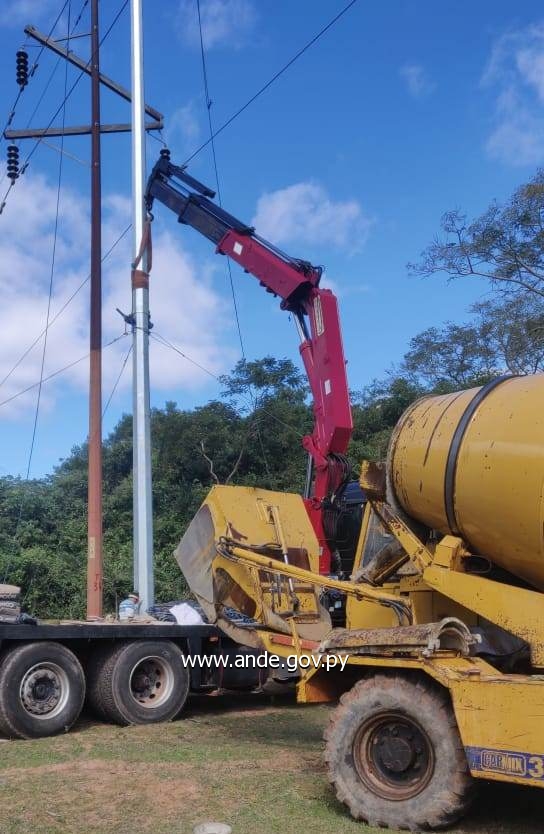

A la fecha, se ha culminado con los trabajos relacionados a las protecciones de las estructuras de la línea, además del avance en el 55 % de las fundaciones del trazado, con  lo cual ya se cuenta con tramos liberados para dar inicio al tendido de los nuevos conductores y cable de guardia que corresponde al 30 % del tramo general de obras, con lo que se prevé la culminación para octubre del año en curso.

Es importante señalar que todos estos trabajos son ejecutados en coordinación y constante comunicación con los propietarios afectados en el trazado de la línea, con el acompañamiento y administración del Departamento de Supervisión de Líneas de Transmisión, dependiente de la Gerencia Técnica.

Cabe resaltar que previo al inicio de los trabajos, se llevaron a cabo jornadas de capacitación e inducción en prevención del COVID 19 y charlas ambientales.

Oficina de Comunicaciones Institucionales y Protocolo

GP/OCI/21/07/2020
