ANDE realiza pruebas a equipos a ser instalados en Parque Industrial Hernandarias
Martes, 23 de Diciembre de 2014
El pasado fin de semana, la Administración Nacional de Electricidad energizó en vacío y a modo de prueba, un transformador de 220/23 kV de 41,6 MVA en las instalaciones del futuro Parque Industrial de Hernandarias, departamento de Alto Paraná.

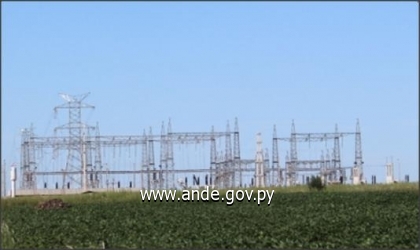

Para la energización se realizó el tendido de 2 Km aproximadamente de línea de 220 kV, para poder conectar la línea de transmisión a la futura Estación Parque Industrial. Asimismo, se energizó la posición de llegada de la línea y la posición del transformador N° 2 en 220 kV dentro de la Estación transformadora. Para el sistema de control de los equipos se utilizó un moderno sistema de automatización, protecciones y mediciones que controla digitalmente los equipos de potencia de maniobras y registra los valores de mediciones.
La zona industrial, que actualmente alberga a más de 20 empresas de varios rubros, contará cuando culmine los trabajos mencionados, con dos transformadores de potencia, siendo uno de ellos un Banco de Transformadores de 220/66 kV con una potencia de 75 MVA y un transformador de 220/23 kV de 41,6 MVA, alcanzando en un futuro cercano más de 115 MVA de potencia para su retransmisión y distribución en el Parque Industrial de Hernandarias, que anillará en el nivel de 66 kV a la Subestación Hernandarias (SE-HER) y brindará un mejor servicio principalmente a dicha ciudad y abarcará además a parte de Ciudad del Este, para el refuerzo del Sistema Este.

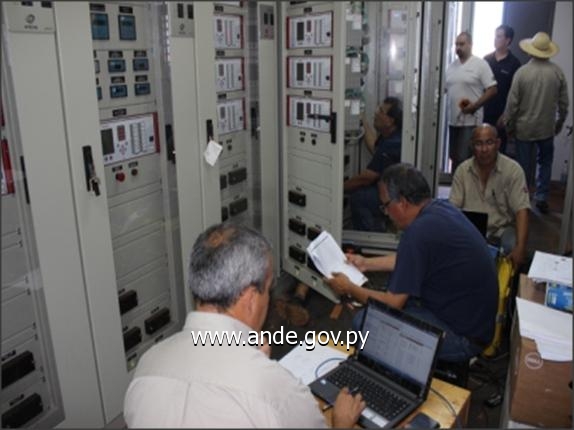

Los trabajos de comisionamiento electromecánico, eléctricos y electrónicos además de las pruebas dieléctricas y mediciones fueron realizados por funcionarios técnicos de la Gerencia Técnica; asimismo, funcionarios técnicos de Distribución realizaron los trabajos previos para la salida de los alimentadores. La parte de automatización (SCADA), el comando a distancia de los equipos de maniobras y el sistema de comunicación de enlace Estación Transformadora (ES) y Despacho Nacional de Cargas/Centro de Operación Regional, estuvieron a cargo de la Dirección de Telemática.
La puesta en servicio de los dos transformadores de 220/66 kV y 220/23 kV al igual que la línea de 66 kV y los alimentadores protegidos de 23 kV está prevista para la primera quincena de enero de 2015 aproximadamente. Con la ejecución de estas obras, la ANDE pretende brindar un servicio confiable a aproximadamente 200 empresas que se instalarán en el Parque Industrial Hernandarias, departamento del Alto Paraná.
Oficina de Comunicaciones Institucionales
PR/OCI/ 251/26-12-2014
