DIRECCIÓN DE DISTRIBUCIÓN Y GERENCIA TÉCNICA
Visita técnica en la Estación Ayolas y Estación Coronel Bogado
Jueves, 28 de Agosto de 2014

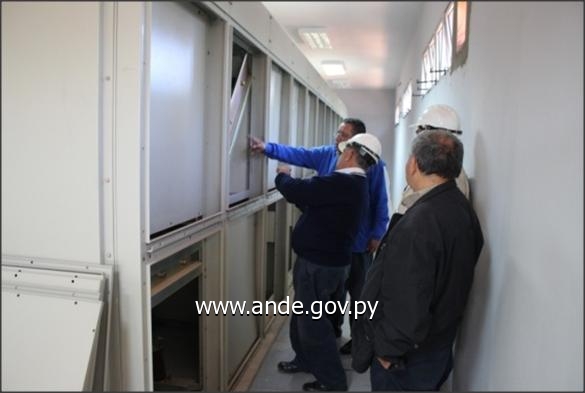

Jefes del área de la Dirección de Distribución y de la Gerencia Técnica de la Administración Nacional de Electricidad, realizaron en la víspera una visita técnica en las Estaciones de Ayolas y Coronel Bogado a fin de verificar y ultimar detalles de los trabajos que se vienen realizando en ambas Estaciones.
En horas de la mañana de ayer, miércoles 27 de agosto del año en curso, se verificaron los cambios de los equipos de potencia en la posición de llegada de 220 kV de la Línea Paraguaya 1 (LP1) que se está realizando en la Estación Ayolas. Dicha línea de transmisión, hasta hace poco era la encargada de la transmisión de energía en 220 kV desde la Central Hidroeléctrica Yacyretá hasta la Estación Ayolas y que próximamente lo estaría haciendo en 500 kV. Los trabajos ejecutados en la mencionada Estación corresponden a las adecuaciones necesarias para la puesta en servicio del Patio de Maniobras y Autotransformadores de 500 kV y la interconexión con Patio de Maniobras de 220 kV.

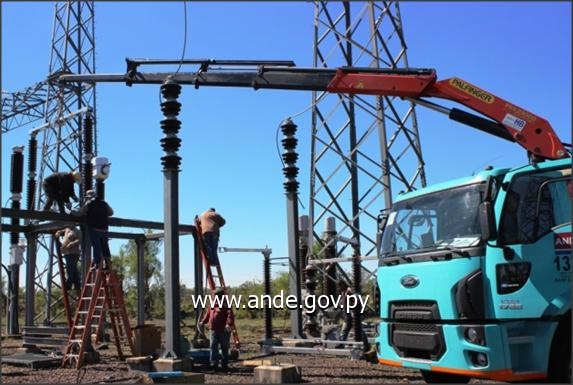

Las tareas que actualmente se están ejecutando en la Estación Ayolas, son: el cambio de los equipos de potencia en la Posición de la Línea Paraguaya 1 (LP1) del Patio 220 kV, como Seccionadores y Transformadores de corriente de la Barra A, así como también las mediciones de control del Autotransformador Nro. 1 de 500 kV.
El mismo día, pero ya en horas de la tarde, la comitiva se trasladó hasta la Estación Coronel Bogado, en donde verificaron los avances de las obras de ampliación de la Estación, así como, analizaron y ultimaron los detalles para la instalación de un Banco de Transformadores de 60 MVA 220/66/23 kV.
Ampliación de la Subestación Coronel Bogado
En etapa de culminación se encuentran las obras civiles y electromecánicas de la ampliación de la Subestación Coronel Bogado, como parte del proyecto encarado por la ANDE y la EBY. Las mismas son ejecutadas por el Consorcio Barrail Hnos. y COVIPA, por un monto de G. 14.000.000.000 (guaraníes catorce mil millones).
La ampliación consiste en la construcción de un patio de 220kV para el seccionamiento de la LT SPA-TRI 220kV además de la ampliación del patio de 66kV con dos salidas, una para la zona de Trinidad y la otra para San Pedro del Paraná, departamento de Itapúa. Una nueva casa de control con celdas de 23 kV, con 7 alimentadores de 23 kV que cubrirá las zonas de Coronel Bogado, Carmen del Paraná y San Juan del Paraná.
En la subestación se tiene previsto el montaje de un banco de transformadores de 60 MVA 220/66/23 kV y un transformador trifásico 220/23kV de 41,7 MVA. Estos equipos serán proveídos por la ANDE.
Oficina de Comunicaciones Institucionales
PR/OCI/163/28-08-14
