ANDE puso en servicio nuevo transformador en la Estación Campo Dos

ANDE puso en servicio nuevo transformador en la Estación Campo Dos

Domingo, 06 de Julio de 2014

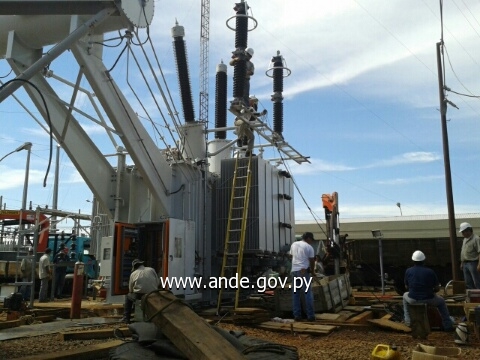

Nuevo transformador de 220/23kV de 80MVA.

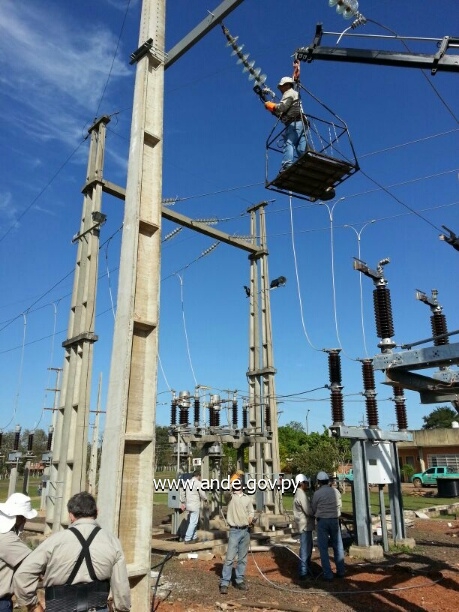

Estación Móvil l 220/23kV de 30MVA a utilizarse durante los trabajos de puesta en servicio.

La Administración Nacional de Electricidad puso en servicio este domingo 6 de julio de 2014 a las 05:21 horas, un nuevo transformador en la Estación Campo Dos, departamento de Caaguazú, el primero de su tipo adquirido por la ANDE, con una inversión aproximada de USD 3.700.000, para la ampliación de potencia en el Sistema Centro.

Los trabajos de preparación para el cambio del actual transformador de 220/23kV de potencia 41,7MVA, de la Estación Transformadora de Campo Dos por otro de 80MVA, se iniciaron en el mes de mayo de 2014 con tareas complementarias de montaje de una nueva barra y equipos de 23kV, mejoramiento de la malla de puesta a tierra así como la ejecución de  obras civiles; paralelamente se realizaron las adecuaciones  de circuitos eléctricos de protección, control y señalización.

La instalación del nuevo transformador implicará además la repotenciación de todos los equipos, tanto de maniobras como de mediciones, control, protección y automatización de dicho local.

Este transformador de 80MVA es el primero de esa potencia en ser adquirido a través de la Licitación Pública Internacional 751/2012 e instalado en el Sistema Interconectado Nacional, con una inversión aproximada de USD 3.700.000. Con la puesta en servicio del mencionado equipo se duplicará la potencia instalada en la Estación Campo Dos y con ello se contará con la salida de dos nuevos alimentadores de 23kV que atenderán la demanda creciente en la zona urbana e industrial de J. E. Estigarribia y sus inmediaciones, beneficiando directamente a 34.000 usuarios aproximadamente.

Todos los trabajos, incluyendo ensayos y pruebas finales fueron ejecutados por personal técnico de la Gerencia Técnica y la Dirección de Distribución de la ANDE, quienes trabajaron arduamente los días previos para culminar con éxito el trabajo de instalación y puesta en servicio del nuevo transformador.



Oficina de Comunicaciones Institucionales

PR/OCI/ 109/ 06-07-2014
